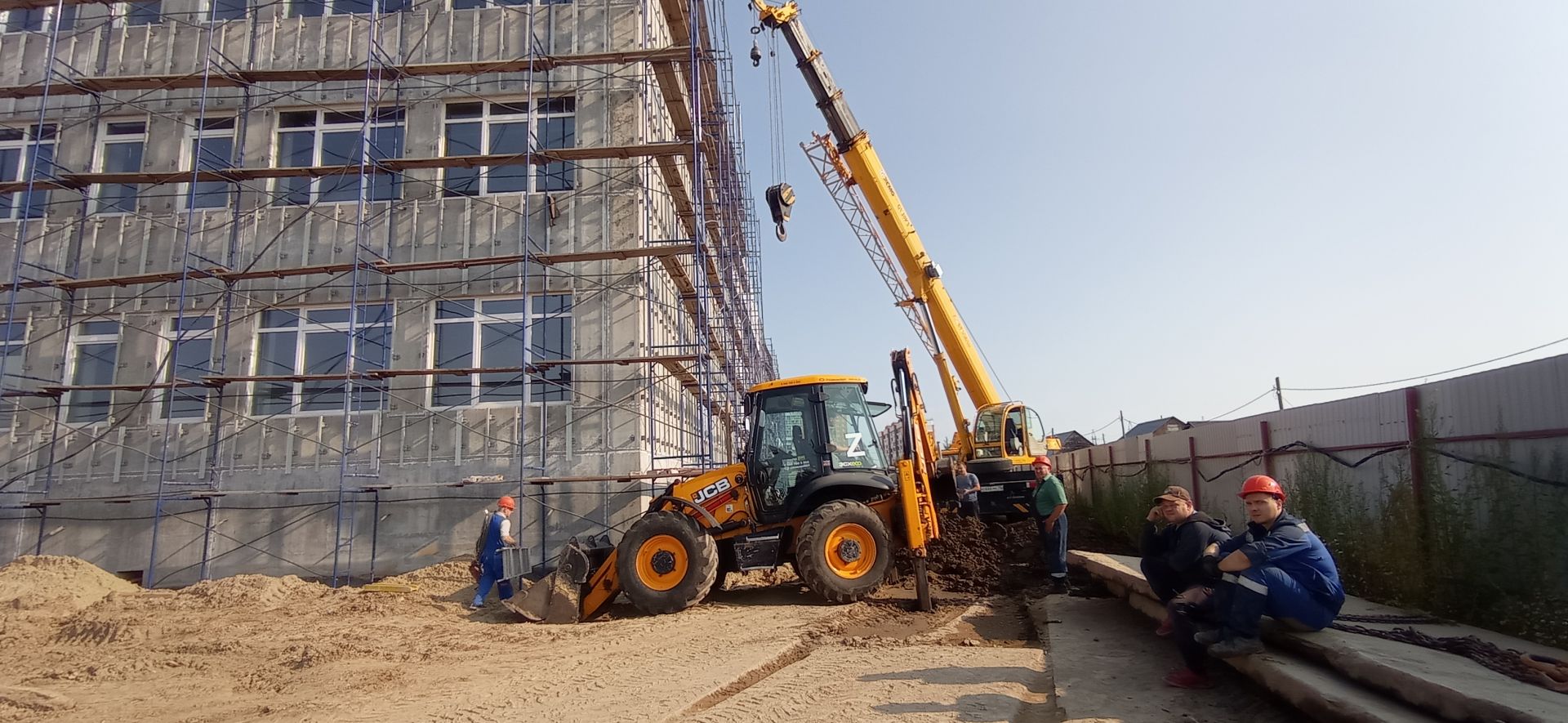

Строительство новой школы в самом разгаре. На одной площадке работают специалисты различных сфер, в том числе, и энергетики.

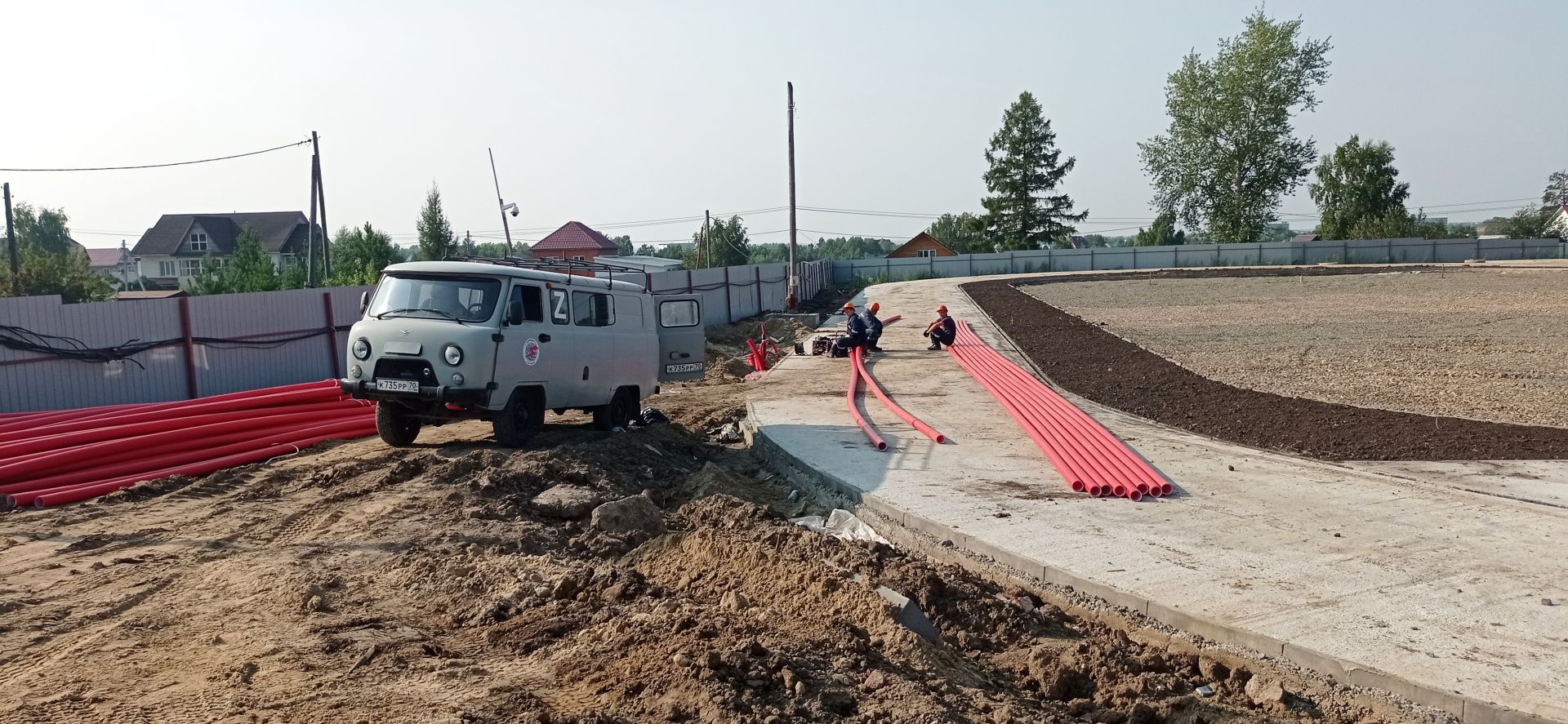

"Горсети" подключат школу к новой подстанции, которую установят специально для этого большого объекта. В настоящее время кабельщики прокладывают линии 10/0,4 кВ. Всего от новой подстанции до школы будет протянуто 6 кабелей - две высоковольтных линии протяженностью 780 метров. Приемка работ запланирована на третью декаду августа.
По оценке городской администрации готовность новой школы - 60%.
Одновременно со строительно-монтажными работами на территории школы ведется сооружение спортивной зоны, где разместятся хоккейная площадка и беговые дорожки.
